一、搬家施行前期預備
搬家的預備作業是悉數搬家作業的極其重要的有些,充沛的做好本次搬家的預備作業,是確保搬家作業順暢進行的首要條件,并可有用的削減搬家進程中的事故危險,以下將對搬家前的預備作業做詳細描述。
二、網絡線路的收拾、符號
前期的首要作業是對一切的線路進行收拾并符號線路順暢和對應關系,確保一切的線路收拾好后,進行一切的線路的清點、線槽的粘貼等一系列作業。
三、搬家設備承認
在此進程中需和用戶方承認搬家的網絡設備、效勞器等硬件設備及其輔佐設備和材料,并對需搬家的設備進行分類計算,構成文檔,由用戶方承認。
3.1設備查看
(一)硬件設備的查看
在搬家曾經,用戶方應對現有的設備進行一次悉數的查看作業,包含體系狀況、組件和體系裝備的查看,承認體系搬家康復后應具有的功用和功用。
(二)效勞器軟件運用體系的查看
合作事務體系的開發保護單位,對體系的集成接口、設備銜接進行查看,承認體系搬家康復后應具有的功用和集成方法。
3.2數據備份
做好數據備份作業是本次搬家作業順暢完結的有用保證之一,對各體系裝備參數和裝備文件做有用的記載和保留,構成文檔,為體系再運轉、集成供給充沛的根據。
3.3設備及接口標識
搬家作業對比繁瑣,特別值得留意的是,在體系的再集成進程中,設備物理銜接的康復將是體系再集成的首要確保,很多單位的事務體系與及數量繁多的設備容易致使現場的紊亂,模糊不清或許含義不明確的設備標識、標識的丟掉等要素將影響體系康復運轉的時刻。
因此在搬家曾經對一切的硬件設備做好編號和功用標明,對物理銜接的接口和線纜做好標識,對設備、接口、線纜做到一一對應,并將以上標識內容構成文檔,為體系疾速康復供給牢靠的根底。
標識首要內容為:
? 效勞器設備標識:在設備做好標明,注明設備的類型、裝備、功用、接口信息等信息;
? 網絡設備標知:注明設備類型、裝備、功用、接口信息等信息;
? 線纜標識:接口類型、銜接設備等信息。
設備的標識作業現已按現有機房設備擺放方位的格局做好的標識區分。在設備搬家到指定方位后再次做好標識,并收拾成冊為以后辦理做好根底的根據。
四、設備搬家進程及留意事項
設備搬家是指從硬件設備及事務體系停運、拆開下架、內外網分區域安置、從頭上架、體系開機運轉的進程,此進程是搬家作業的要點之一,需做好詳細的方案,確保搬家作業的順暢進行。
4.1體系停機進程及留意事項
搬家前應封閉網絡設備及效勞器體系,詳細進程及內容如下:
(一)停運進程
1. 體系停運時刻應和用戶方洽談決議;
2. 對小型機、效勞器體系及存儲備份體系停運前應事前由用戶、運用體系保護單位溝通進行數據備份和停機;
3. 承認設備裝備及體系裝備文件已做好記載和備份;
4. PC效勞器停機:PC效勞器封閉運用軟件體系,封閉體系,堵截電源;
5. 小型機停機:小型機停數數據庫,封閉體系,堵截電源
備份體系停機:備份效勞器和磁帶庫封閉體系,堵截電源;
6. 網絡及安全設備停機和拆離,在網絡機架上依照交換機、中心交換機、路由器的次序?qū)⒃O(shè)備順次封閉,待體系徹底中止后堵截電源;
(二)留意事項
1. 設備停機時應按各設備運用單位,按不同事務體系進行有序停機;
2. 設備堵截電源前,應承認設備現已徹底封閉,有些設備關機時刻較長,應等其電扇徹底停轉后堵截電源;
3. 承認事務體系軟件停運留意事項,嚴厲依照體系軟件停運進程進行操作;
4. 停機次序依照先停運事務體系,再停運數據庫、備份體系、網絡體系的準則進行;
5. 體系停機時如發作軟件或體系毛病,應先掃除再進行停機操作,不得粗野停機,確保操作體系和事務軟件體系停運時無毛病;
6. 堵截電源時應先封閉電源插座,再拔設備電源;
4.2設備拆開進程及留意事項
待機房設備悉數停運并堵截電源后,方可對設備進行拆開,設備拆開進程和留意事項如下:
(一)拆開進程
1. 拆開應本著“先外后內,先周邊再主體”的準則;先拆開設備周邊銜接附件及線纜,再拆開主機;
2. 設備下架時應由上自下,對機柜內設備進行逐個撤除,并依照事務體系進行分類,待新機柜裝置好后設備再裝置于指定地址。
(二)留意事項
1. 撤除設備時承認周邊設備現已悉數斷開銜接,避免線纜下架時拖連;
2. 拆開設備時應留意對設備保護,對體積和分量較大的設備需供給托架;
3. 設備拆開時應依照需求佩帶靜電保護設備,如:靜電護腕等,確保拆開時靜電不會對設備造成危害;
4. 設備碼放時應嚴厲遵守設備的放置需求,杜絕將設備倒置、傾斜等隨意堆積;
5. 小型機、中心交換機等設備體積大、分量較重,拆開時應留意人員及設備的保護,確保設備和人員安全。
6. 設備拆開時,應嚴厲依照設備裝置和拆開指南進行,不得粗野拆開。

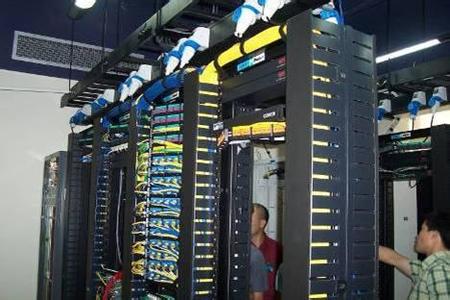

上走線橋架裝置
在機柜、效勞器從頭安置就位后開端裝置上走線橋架,當上走線橋架裝置完畢,新布線體系敷設完結后,再運用新的線路替換原有線路。確保各效勞器設備在替換機柜時能夠在很短的時刻內康復作業。
五、裝置進程及留意事項
5.1設備裝置上架
(一)設備上架進程
1. 新機柜裝置在指定方位;
2. 查看設備接口及組件,斷定無毛病危險后方可裝置;
3. 按同一種運用、同一網內、同一運用單位的設備進行會集安置,依照網絡設備、效勞器及備份設備次序?qū)w系進行康復裝置;
4. 依照支架/導軌、設備的次序裝置至機架上,運用裝置螺絲固定結實;
5. 依照拓?fù)鋱D對設備進行線纜的銜接;
(二)留意事項
1. 設備在裝置時采納必要的防靜電辦法,佩帶防靜電手環或在操作前選用洗手、握鐵制用具等以釋放操作人員身上靜電荷,避免發作因?yàn)殪o電致使的毛病。
2. 設備裝置時需嚴厲依照設備裝置進程及留意事項進行,避免在設備裝置進程中出現設備毛病。
3. 設備裝置包含線纜及其他輔佐設備的裝置,裝置線纜時,需對應設備接口和線纜接口,對應拓?fù)鋱D,將設備線纜按圖銜接。
5.2設備加電
1. 在設備裝置完結,線纜銜接完結后,需對設備進行加電,設備加電前應確保設備電纜等現已銜接就位;設備加電前應對機房供電體系進行查看,確保供電體系正常。
5.3設備運轉查看
設備加電后,悉數網絡體系應已處于運轉狀況,此時需對網絡體系的運轉狀況進行查看。查看進程如下:
(一)物理線路查看:
1. 對物理線路進行查看,確保線路銜接正常,接口無松動;
2. 確保物理線路銜接時依照網絡拓?fù)錁?gòu)造銜接。
(二)設備運轉狀況查看:
1. 對網絡體系進行查看,經過PING、TRACERT東西等,對網絡路由及曉暢狀況做查看,確保網絡路由曉暢;
2. 依照網絡新拓?fù)錁?gòu)造,對相應的網絡設備,如路由器,交換機等進行裝備,以契合新網絡的運轉需求;
3. 經過對應的網絡辦理軟件或遠程登錄體系,查看體系運轉狀況,斷定體系運轉正常;
4. 合作軟件廠家及用戶對事務軟件運轉狀況做查看,確保事務體系運轉正常;
六、施行方案(含搬家進展方案安排)
6.1施工進展方案安排
項目施行詳細時刻暫定在周末進行(詳細時刻等候和客戶洽談承認),線路收拾估計得2天;機房間隔拆隔估計一天;線槽的安置機房成天線路的搬家以及機柜的收拾、測驗估計2天。如某些重要事務體系不允許停止效勞時刻過長,需事前告訴體系中止,在設備搬家時可思考最先開端,并在最短的時刻內完結。
七、項目安排方案
為了確保本次工程的建造質量,確保依照工期需求完結一切的施工使命北京華炎銘天公司將使用最強的技術力量來建造本項目。認真安排工程施行,和諧施工中出現的各種疑問,確保工程順暢滿意的完結。
7.1作業內容
我公司的首要作業內容大致如下:
1. 做好機房搬家前前期預備作業
2. 在用戶規則的時刻內完結機房設備搬家
3. 在規則的時刻內完結搬家后體系物理鏈路的連接
4. 合作用戶完結體系測驗
5. 向用戶供給技術支持效勞
6. 合作用戶完結悉數體系的材料的收拾
用戶首要作業內容如下:
1. 合作施行方做好機房搬家前期預備作業;
2. 斷定搬家日期并提早告訴各有關部分,以及部分設備保護人員,做好停機期間的數據保留作業;
3. 合作施行方做好體系搬家前的硬件設備及事務體系的查看作業;
4. 和諧各個部分及各體系保護人員,做好再集成后設備及體系的運轉查看作業;
5. 聯絡電信、聯通等有關廣域網效勞供給商的有關技術人員,有關體系保護擔任人員聯絡方法,以便施行方能及時聯絡并能完結應急保證使命;
